KMG a realizat peste 80% din lucrarile la centrala de cogenerare de la Petromidia

Fondul de Investitii in Energie Kazah-Roman (FIEKR) a facut progrese considerabile in lucrarile de punere in functiune a centralei pe cogenerare de pe platforma Petromidia, ajungand la peste 80% din totalul operatiunilor, parte din proiectul inceput in luna mai 2021.
Prin Rompetrol Energy, companie membra a Grupului KMG International (Rompetrol) si entitate responsabila de gestionarea proiectelor energetice realizate prin mecanismele Fondului, FIEKR a reusit sa parcurga noi pasi in completarea unuia dintre cele mai importante proiecte de dezvoltare.

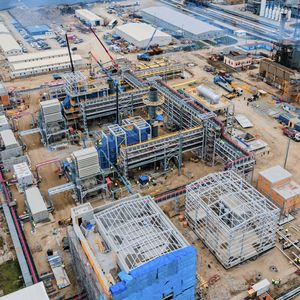

In santierul aflat in proximitatea rafinariei din Navodari au fost livrate cele doua cazane recuperatoare (HRSG), fiecare avand o capacitate de productie a aburului tehnologic de 90 de tone/ora si cu capabilitate de ardere suplimentara.
Aditional, au fost livrate si instalate transformatoarele, pompele, degazorul cazanelor, aeratoarele, cablurile electrice, sistemele subterane de conducte. De asemenea, sunt in desfasurare lucrarile de modernizare a statiei electrice de 110 KV, instalarea conductei de alimentare cu gaz natural cu o lungime de 4 km si a conductelor tehnologice, cat si a sistemului DCS (Distributed Control System), care are rolul de a controla procesele, in cele mai bune conditii de siguranta si eficienta operationala.
„Proiectul continua cu o evolutie stabila, care ne permite sa ne indeplinim, rand pe rand, obiectivele propuse. Cele mai importante echipamente au sosit, sunt pe pozitie si putem spune ca noua capacitate de productie a energiei de pe platforma Petromidia va folosi ultimele tehnologii in materie de cogenerare. Ansamblul creat ne va permite sa functionam ca un element de eficientizare a utilitatilor folosite de rafinarie, care isi va asigura necesarul de energie exclusiv din centrala pe cogenerare”, a declarat Boris Bucur, Director General al Rompetrol Energy.
In acest moment, proiectul se afla in faza de executie cu un progres de aproximativ 95% in partea de inginerie, peste 96% in ceea ce priveste achizitiile, iar constructia propriu-zisa se apropie de 72%. Per total, progresul general al proiectului este la peste 82%.
Proiectul, in valoare de peste 164 de milioane de dolari, este finantat prin Fondul de Investitii in Energie Kazah-Roman (FIEKR) si va genera, anual, circa 11 milioane de dolari, prin impozite platite catre bugetul de stat. Investitia este una de tip brownfield si va integra activele transferate de la Midia Green Energy (fosta Uzina Termoelectrica Midia), dar si personalul acesteia, pentru operarea echipamentelor noii centrale.
Reamintim ca, la finele anului trecut, au fost livrate si instalate doua turbine SGT-750, folosirea lor in Romania fiind o premiera. Aceste echipamente utilizeaza combustibil gazos (amestec de gaz natural si gaz de rafinarie) cu o rata de incalzire a materiei prime de 9.120 kJ/kWh si genereaza circa 39 MWh de energie electrica fiecare.
Per total, noua centrala va genera aproximativ 80 MW energie electrica – din care circa 60-70 MW pentru acoperirea integrala a necesarului de energie electrica a platformei Petromidia si abur tehnologic de pana la 180 de tone/ora, corespunzator necesarului maxim de consum al platformei.
„Prin stabilitatea rafinariei Petromidia, contribuim la stabilitatea sectorului energetic din Romania. Am reusit, in ciuda dificultatilor din piata, sa facilitam un flux constant de materie prima pentru cea mai mare rafinarie din tara, cu sprijinul KazMunayGas, care a asigurat o predictibilitate in transporturile de titei kazah. Acum, facem urmatorul pas, in asigurarea necesarului de energie, cu ajutorul centralei moderne pe care o construim prin mecansimele Fondului de Investitii in Energie Kazah-Roman”, a completat Iskander Abdibaitov, Presedintele Comitetului Director al FIEKR.
In data de 19 august 2020, Fondul de Investitii in Energie Kazah-Roman a semnat cu firma Calik Enerji (Turcia) contractul EPC (Engineering, Procurement and Construction) pentru construirea la cheie a centralei pe cogenerare, cat si contractul LTSA (Long Term Service Agreement) cu Siemens Energy, pentru mentenanta turbinelor de gaz.

Din aceeasi categorie

15 Iul 16:33 | APROBARE acord de mediu pentru modernizarea Reactorului 1 de la Cernavoda
15 Iul 13:58 | REDPORT a inceput lucrarile de constructie a ansamblului rezidential Vitality Est
14 Iul 14:36 | ELSACO incepe constructia noii centrale in cogenerare de 140 mil. euro la CET Govora
14 Iul 13:55 | Centrul pentru Arsi Gravi Targu Mures ar putea fi finalizat in primavara anului 2026
14 Iul 13:47 | The Trump Organization si SDC Imobiliare vor construi noul Trump Tower Bucharest
14 Iul 11:38 | Nusco pregateste faza a treia din Nusco City, investitie de 130 milioane euro
11 Iul 16:35 | FAR Foundation a inceput lucrarile de 18 mil. euro la Complexul Muzeal din Floresti
10 Iul 18:30 | Constructii Erbasu avanseaza cu lucrarile la noul Centru de Mari Arsi din Timisoara
10 Iul 17:24 | Daroconstruct si Katar Conneg liciteaza extinderea Spitalului Elena Beldiman, Barlad
09 Iul 16:29 | LICITATIE de 268 mil. euro pentru constructia noii cladiri a Spitalului Fundeni
Agenda Investitiilor
ABONARE REVISTA (click aici):  PROIECTE | INVESTITII | REVISTE | INDEX COMPANII
DATE DE CONTACT: Agenda Constructiilor & Fereastra - Tel: 021-336.04.16
AGENDA INVESTITIILOR
EURO-CONSTRUCTII
EURO-FEREASTRA
FEREASTRA
