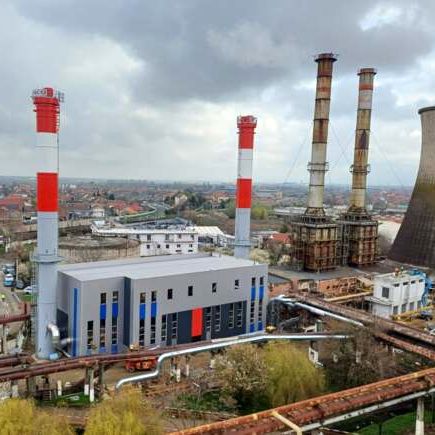

Lucrarile la noul CET Arad, proiect de peste 100 mil. euro, au ajuns la 50% executie

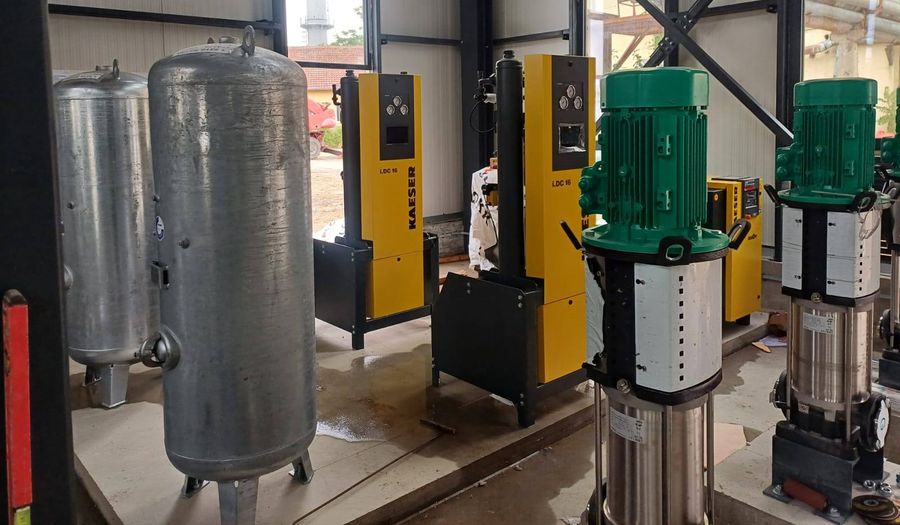

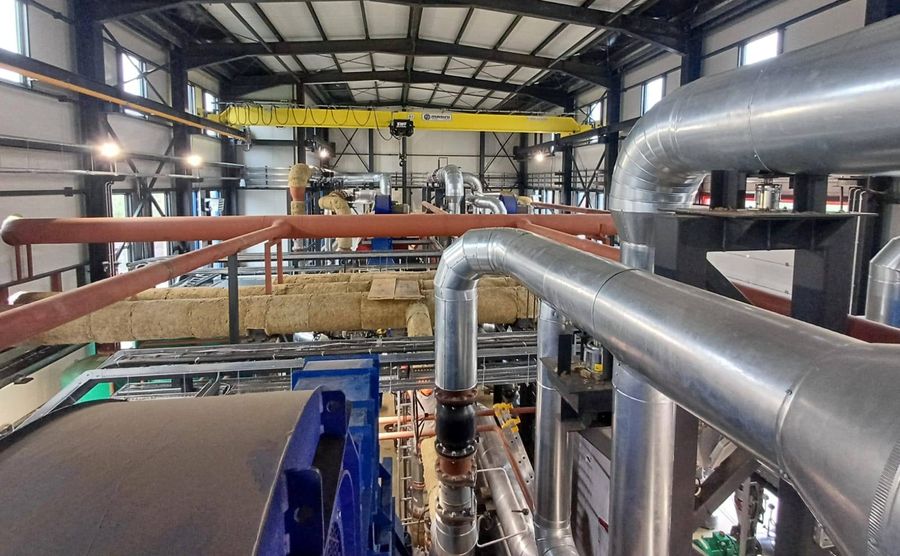

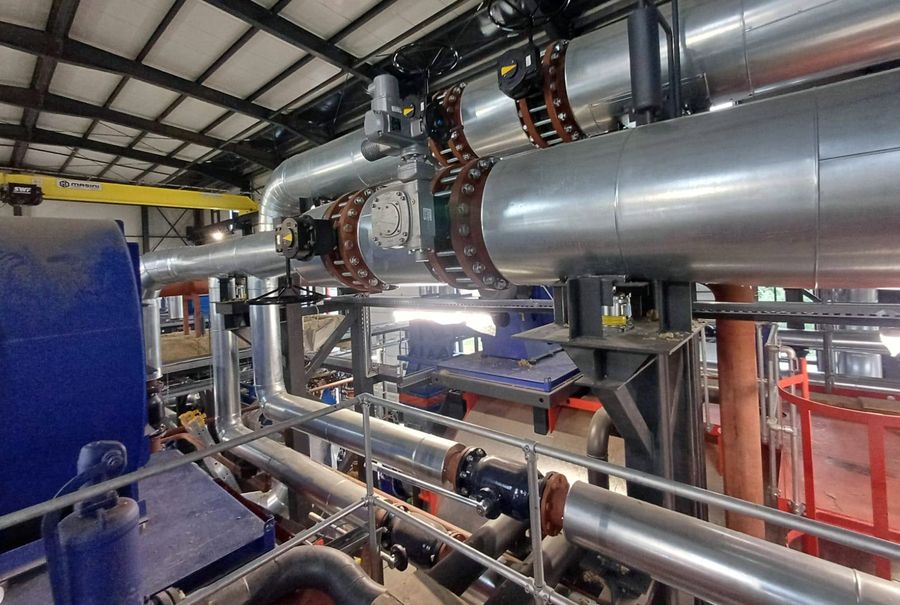

Lucrarile la noul CET Arad, investitie de aproximativ 100 de milioane de euro, au ajuns la un grad de executie de 50%, iar in aceasta perioada se realizeaza racordarea la reteaua de gaz a celor patru cazane care vor produce energia termica. Lucrarile se desfasoara in ritm sustinut, iar termenul de finalizare a proiectului este iunie 2026, potrivit Primariei Municipiului Arad.
Constructia a inceput in toamna anului trecut, antreprenor general fiind asocierea Elsaco Electronic - Elsaco Engineering - Vestra Industry, valoarea de atribuire a contractului de lucrari fiind de 581,3 milioane de lei. Din echipa de proiect mai fac parte si companiile Energomontaj, Aquaterm Green Energy, Electro-Alfa International si Alrosel Project, ca subcontractanti.
Studiul de fezabilitate a proiectului a fost intocmit de compania Proarcor Consulting, din Cluj-Napoca. Serviciile de management de proiect, supervizare a lucrarilor si dirigentia de santier sunt asigurate de asocierea Ciga Energy EPIC (lider) - RomCapital Invest - Safege SAS.
"In cursul lunii august sunt programate primele probe, iar daca nu sunt probleme, la inceputul toamnei vom folosi exclusiv noile cazane", a precizat Calin Bibart, primarul municipiului Arad.
Pentru acest proiect, grupul Clarke Energy, lider global in solutii eficiente de generare a energiei distribuite, livreaza 3 motoare J920 FleXtra CHP, ce vor produce aproximativ 32 MWe si 30 MWt. Noua centrala va avea, astfel, capacitatea de 30 MW electric si 70 MW termic, iar tehnologia va permite folosirea gazului sau a unui amestec de gaz cu 20% hidrogen, ceea ce va face ca emisiile de carbon sa fie mai mici.
Proiectul beneficiaza de finantare din Planul National de Redresare si Rezilienta (PNRR).
Obiectivul principal al proiectului consta in reducerea cu peste 30% a consumului de combustibil primar, prin producerea energiei electrice si termice in cogenerare de inalta eficienta, reducerea emisiilor de dioxid de carbon in atmosfera si totodata scaderea cu cel cel putin 50% a pretului de productie al gigacaloriei.


Din aceeasi categorie

11 Noi 18:43 | Wolf Theiss a consiliat Rheinmetall pentru investitia de 500 mil. euro din Romania
11 Noi 17:30 | Electromontaj si Voith Hydro semneaza contract lucrari Hidroelectrica de 98 mil. euro
11 Noi 15:56 | ACI CLUJ vizeaza extinderea Ambulatoriului Spitalului de Boli Infectioase Cluj-Napoca
11 Noi 14:35 | POPP si Architecture & Art Studio implicate in Centrul Oncologic Gral Piatra Neamt
11 Noi 12:08 | HERCESA a intrat in ultima etapa de constructie a ansamblului Vivenda
10 Noi 17:54 | Proiectul tehnic al noului spital din Piatra-Neamt trebuie finalizat luna viitoare
10 Noi 15:41 | LICITATIE de 88 mil. euro pentru constructie cladiri Complex Matern-Pediatrie Arad
10 Noi 12:47 | ALFA Group investeste 80 milioane euro in faza a II-a a ansamblului Cloud9 Evolution
07 Noi 12:43 | MARI constructori liciteaza edificare cladire de 90 mil. euro la Spitalul Targu-Jiu
07 Noi 11:39 | Constructii Erbasu finalizeaza lucrarile la Terminal Aeroport International Craiova
Agenda Investitiilor
ABONARE REVISTA (click aici):  PROIECTE | INVESTITII | REVISTE | INDEX COMPANII
DATE DE CONTACT: Agenda Constructiilor & Fereastra - Tel: 021-336.04.16
AGENDA INVESTITIILOR
EURO-CONSTRUCTII
EURO-FEREASTRA
FEREASTRA
