BIHOR: Noua oferte, transmise pentru constructia Inelului Metropolitan Oradea

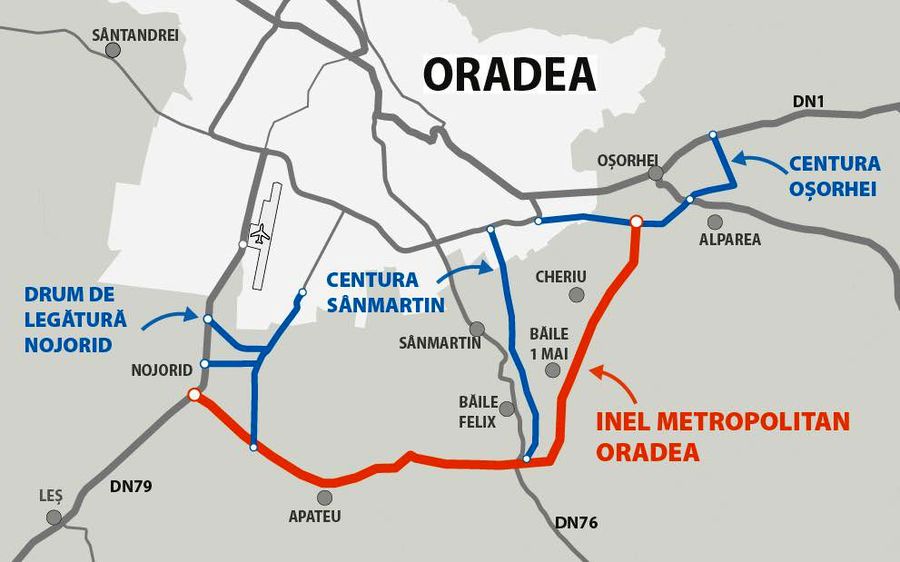

Noua firme si asocieri de companii unice au depus oferte pentru constructia Inelului Metropolitan Oradea, proiect estimat la circa 200 de milioane de lei. Inelul rutier metropolitan va avea o lungime de 17 kilometri si va ocoli municipiul Oradea prin partea de sud.
Lucrarile au fost licitate pe doua loturi. Primul tronson are o lungime de 9 kilometri si este cuprins intre Nojorid si viaductul care va fi construit peste DN76, la iesirea din Baile Felix.
Pentru acest prim lot, au fost depuse oferte de la:

  1. Dumexim;
  2. Constructii Erbasu;
  3. PORR Construct;
  4. Asocierea Dimex-2000 Company (lider) - Mirghis & Mayer - Proiect-Construct Regiunea Transilvania;
  5. Asocierea SSAB-AG (lider) - Hystrostroy AD - Perfect Consult Europe;
  6. Asocierea Drum Asfalt (lider) - Ilgaz Insaat Ticaret Anonim Sirketi - Trameco;
  7. Asocierea Asfamixt (lider) - Dacia Faber - OPR Asfalt.

Cel de-al doilea sector de drum porneste de la viaductul care va fi construit peste DN76 si ajunge in Orsorhei, ocolind localitatile Baile, 1 Mai si Cheriu. Pentru acest lot au fost depuse oferte de la:
  1. Constructii Erbasu;
  2. Porr Construct;
  3. Asocierea Dimex-2000 Company (lider) - Mirghis & Mayer - Proiect-Construct Regiunea Transilvania;
  4. Asocierea SSAB-AG (lider) - Hystrostroy AD - Perfect Consult Europe;
  5. Asocierea OPR Asfalt (lider) - Dacia Faber - Asfamixt.


Obiectivul de investitii "Inel Rutier Metropolitan Oradea - Lot 1: km 0+000 - 9+055 si Lotul 2: km 9+055 – 17+017" va fi finantat prin Programul National "Anghel Saligny", din alocarile pentru Municipiul Oradea si Consiliul Judetean Bihor. Contributia guvernamentala va reprezenta 80% din valoarea totala a investitiei, iar 20% reprezinta contributia Consiliului Judetean Bihor si a Primariei Oradea.
Valoarea estimata a proiectului este cuprinsa intre 196,75 milioane de lei si 216,43 milioane de lei (fara TVA). Durata contractului va fi de 24 de luni, din care 6 luni pentru realizarea proiectului tehnic si 18 luni pentru executie.
Pentru realizarea acestei investitii, Consiliul Judetean Bihor a incheiat protocoale de colaborare cu Primaria Municipiului Oradea si primariile comunelor Osorhei, Sanmartin si Nojorid.
